压密注浆施工工艺 附图
当前位置:首页 - 行业新闻

压密注浆施工工艺 附图

时间:2018-07-04 17:30:10 点击:8941 次 来源:洛阳万硕机械设备有限公司
  压密注浆就是利用液压把能固化的浆液注入土层空隙,以改善介质的物理力学性质,达到提高土层承载力的目的。

  压密注浆施工工艺为:

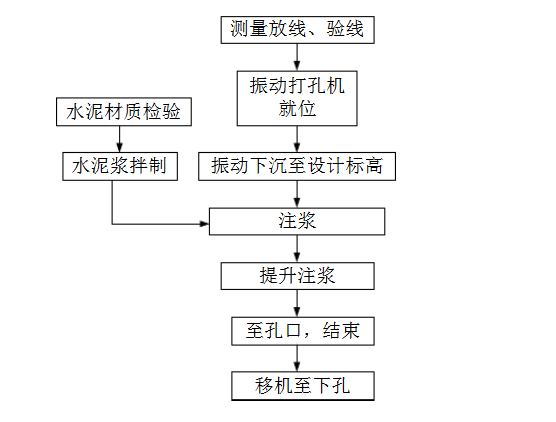

  1)根据场地地质情况本工程压密注浆采用振动堵头花管定注法进行施工,施工流程见压密注浆工艺流程示意图。

  2)成孔采用钢管用振动器压入土层至设计深度,遇障碍物先用钢钎引孔(或开挖),不通再位移200重新沉孔。

  3)注浆顺序:注浆先注外围,防止水泥浆外流;注浆时应跳注,相邻孔注浆间隙不小于3小时避免孔间窜浆。

  4)注浆参数:注浆水泥量200㎏/m³,水灰比0.5,注浆压力0.2-0.5Mpa,拔管速度0.1-0.25m/min。

  5)注浆前对注浆孔按顺序进行编号施工时要逐孔记录,完工后检查对照,防止漏注。

  6)注浆注意事项:当注浆孔边有水泥浆冒出应用水泥袋堵住,冒浆(窜浆)严重时应停注,待水泥浆稳定后再注至设计水泥用量。

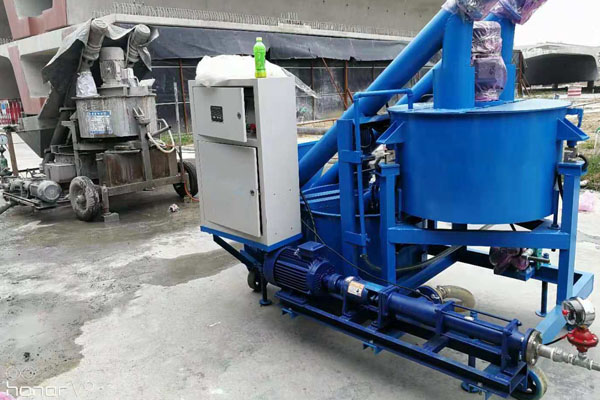

  7)注浆机械采用GPBW三柱塞高压注浆机,立式水泥搅拌机,施工前将机械压力调试好,水泥浆搅拌均匀,注浆管统采用1200mm长钢管丝接牢固.严密,经常清洗干净防止堵塞。

  8)单孔注浆结束后,先关闭注浆管顶阀门再卸高压管,防止管内浆回喷。

  9)注浆完工后用水泥袋将孔堵实防止冒浆,7天后再将水泥袋清除干净。

  10)注浆施工前在注浆孔外围设排水沟,并在中间和两设积水坑,及时排水,保持场地无积水。
